Chantier rénovation de la Maison des Hôtes

Publié le

Catégorie : Articles

Chers frères et sœurs,

Le projet de rénovation de la Maison des Hôtes est maintenant terminé et l’inauguration a bien eu lieu le dernier jour de septembre comme vous l’avez peut être vu dans la chronique.  Depuis le weekend du 13 octobre, le ballet des arrivées et départs des hôtes a repris pour tous ceux qui viennent chercher à l’abbaye le calme et le recueillement qui nourrissent leur vie spirituelle et leurs réflexions.  Nous vous proposons ci dessous, une galerie de photos  et, si l’envie vous en dit, vous pouvez envoyer un mail à notre frère hôtelier à l’adresse : maisondeshotes@abbayedubec.org pour réserver.

Pour rappel, en 1ere étape, le concept de ce nouveau projet, plus modeste financièrement mais presque aussi ambitieux dans ses objectifs, fut approuvé le 17 septembre 2022 par le Conseil d’Administration puis par l’assemblée générale des Amis du Bec le 15 octobre : au programme, installation des nouvelle salles de bains, réalisation de 3 chambres pour personnes à mobilité réduite (PMR) et refonte complète de l’isolation acoustique, du circuit électrique, de la sécurité incendie active et passive.

Nous vous tenons au courant ci dessous (avec photos) du déroulé des travaux des plus récents au plus anciens et ci-contre à gauche nous vous proposons une galerie d’images (appuyer sur petites flèches en bas pour faire défiler).

Nous sommes en train d’installer deux chambres en chambres témoin. Dans ces chambres, l’électricité est branchée permettant une bonne vue sur la salle de bains en cours de montage

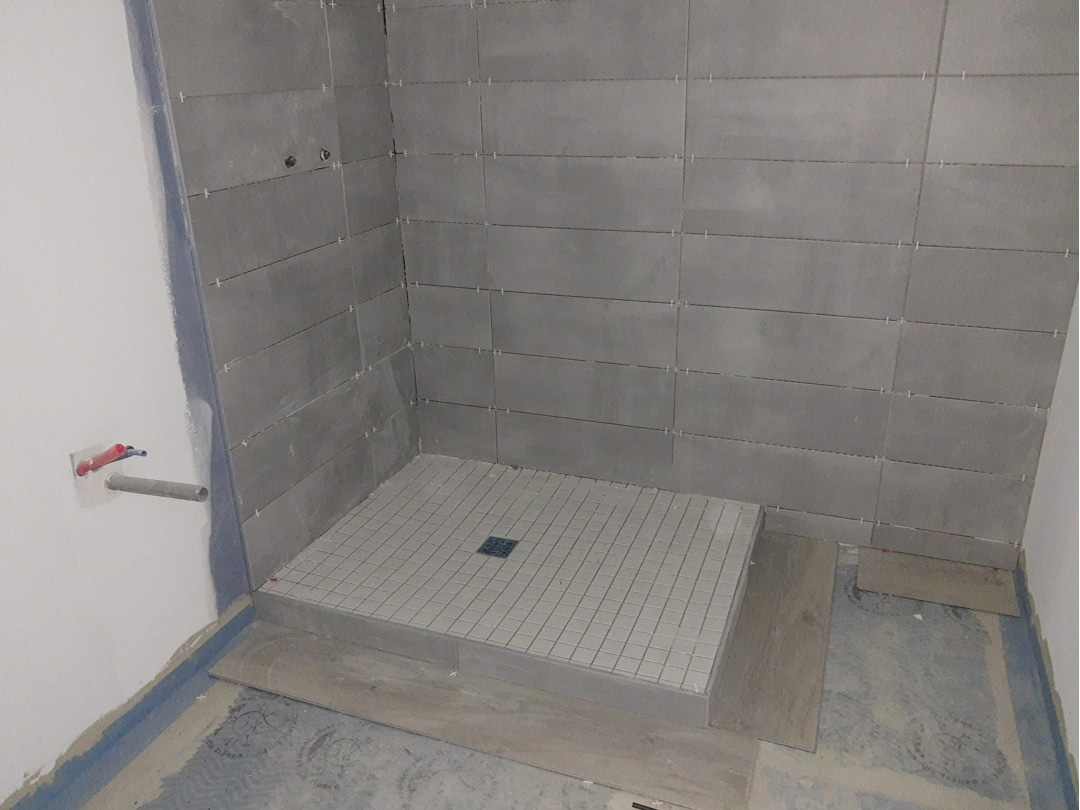

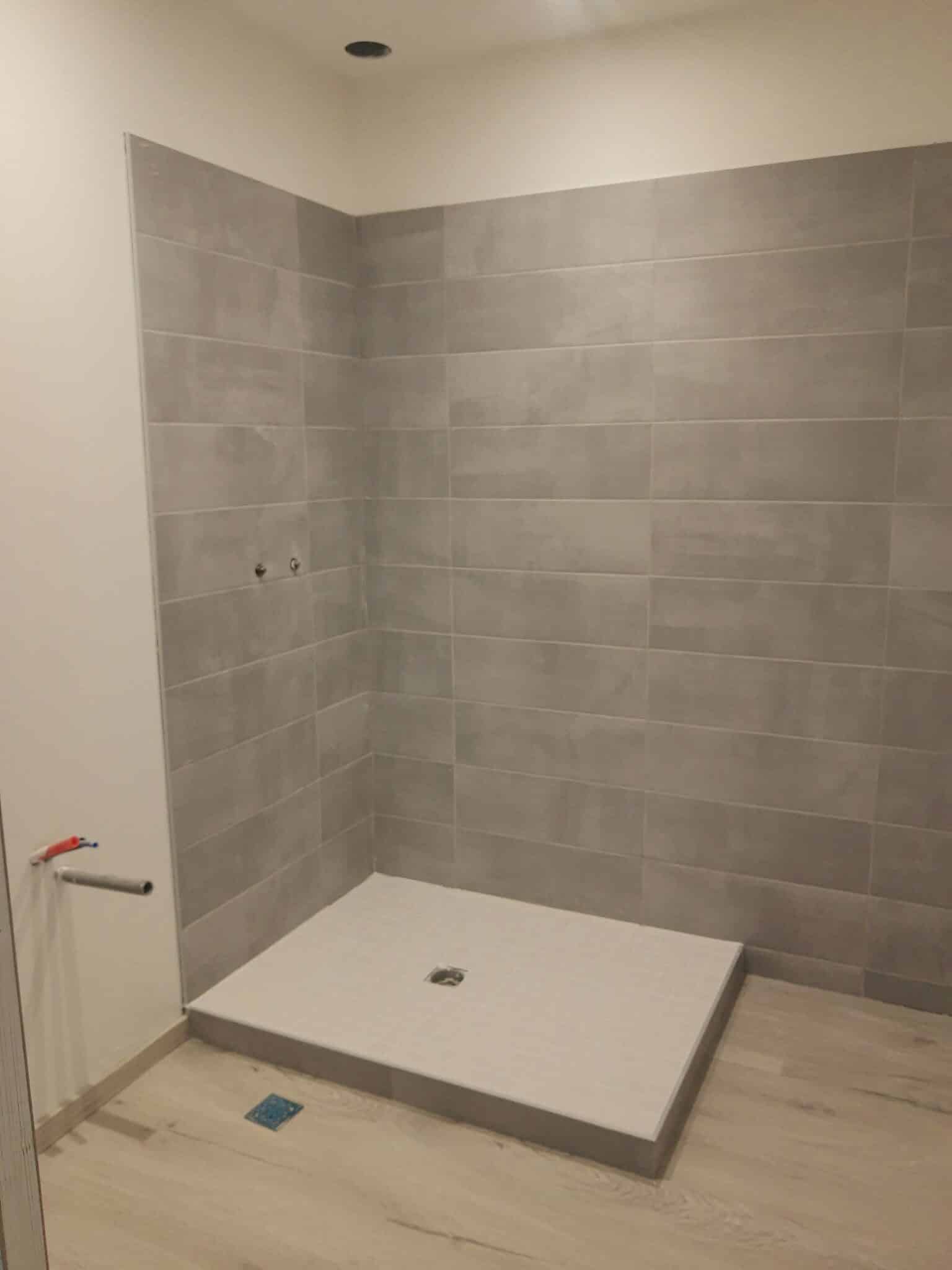

Ici a gauche, les premières photos des nouvelles salles de bains des chambres de l’étage.  Plutôt que des cabines de douche bon marché, nous avons fait le choix de matériaux de qualité avec des douches de grande taille presque « italiennes » (petite marche) avec carrelages, faïences et équipement de qualité.Dernier élément de gros œuvre : le percement de la porte dans le mur arrière qui permettra aux groupes en réunion dans la grande salle de faire des pauses dans le jardin.  Voir photo ci dessus.  Ce mur aveugle recevra un nouvel enduit début septembre.

Nouvelle porte arrière Grande salle vers jardin

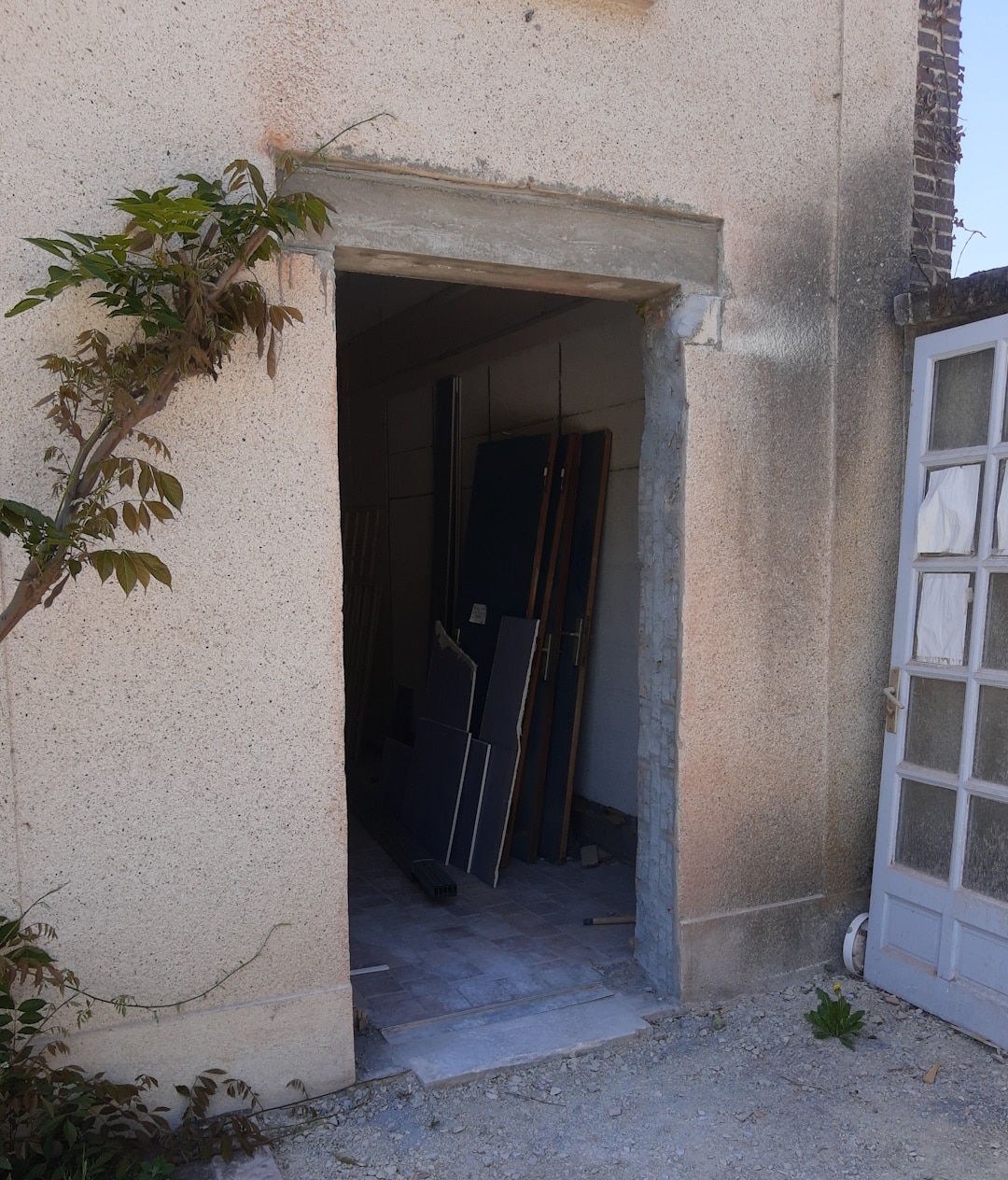

Progressivement les gros travaux se concentrent sur le rez de chaussée qui ont vu se mois ci se monter les cloisons des chambres PMR (personnes à mobilité réduite) ainsi que les sanitaires.  Sur cette photo à droite, l’ouverture élargie de l’entrée PMR

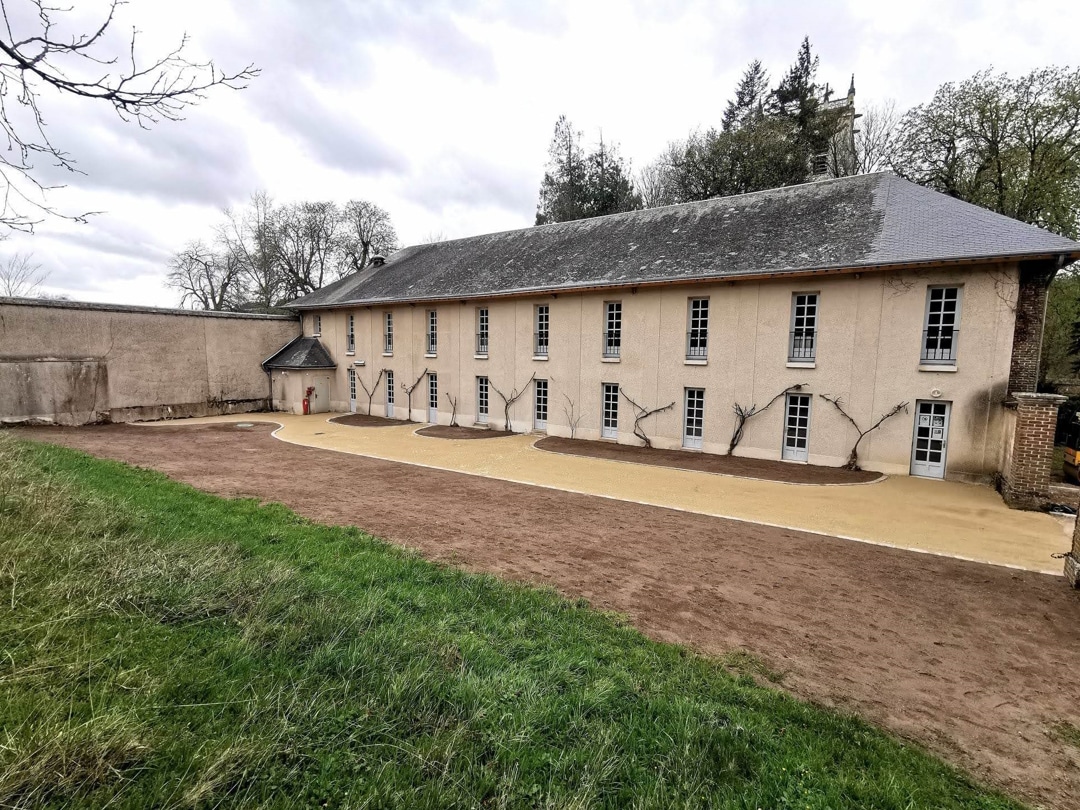

Semaine 13 : En parallèle des travaux intérieurs est conduit le chantier extérieur du raccordement des circuits EV et réfection de la cour arrière qui ne sera plus utilisée comme parking mais comme jardin d’agrément pour les retraitants, le parking des hôtes étant en cours de création au niveau du pignon nord ouest du bâtiment.

Semaine 12 : Avec la pose des poutres de renfort, se termine la phase spectaculaire du gros oeuvre.  Nous entrons maintenant que l’étage est bien avancé dans la réalisation de la partie technique du chantier : refonte à neuf des circuits EV, ventilation et électricité du RDC.

Montage du plafond anti-feu dans le couloir du RdC

Pour cela, installation encours d’un plancher anti-feu sous le plancher bois du couloir et bientôt mise en place des 3 circuits cités.

On aperçoit en bas à gauche de la photo ci contre, le trou (maintenant rebouché) par lequel les poutres de renfort du coté Tour ont été « glissées ».

28 février 2023 : La bonne nouvelle, au milieu de toutes ces difficultés, somme toute pas complétement inattendues pour un bâtiment reconstruit à l’économie il y a 50 ans à partir d’une structure de grange à foin, elle même construite par la cavalerie probablement au début du siècle dernier, est que le système acoustique choisi semble bien fonctionner.

Doublage des cloisons avec laine de bois et lame d’air

Ainsi les cloisons entre les chambres sont doublées par une épaisseur de laine de bois derrière une lame d’air et un parement en placo platre special acoustique.  Couplé avec un remplacement des portes par des portes acoustiques, les premiers essais semblent montrer de bons résultats sur le plan acoustique, un des objectifs majeurs de cette rénovation

Des peintures tests ont été réalisées qui permettent de bien se rendre compte de l’état futur :

Cloison acoustique parée

voir l’entrée de la chambre témoin à gauche.  Toutefois, il ne faut pas se méprendre sur l’avancement des travaux à cause de ces photos, il reste encore plusieurs semaines de travaux pour des chapitres importants en jours/homme : électricité du rez de chaussée, SSI, douches et salles de bains PMR etc …Dans le même temps, l’électricité de l’étage et les planchers de finition commencent à apparaitre.  A gauche la grande chambre famille à 4 lits avec son nouveau plancher.Au rez de chaussée, le parloir 4 a été cloisonné et les chambres PMR (personnes à mobilité réduite) commencent à apparaitre avec leurs grandes salle de bains

Semaine 11 : Dans la semaine du 13 mars, arrivée des poutres de renfort du plancher du 1er étage.  Opération spectaculaire de mise en place pour laquelle il a fallu percer le mur de l’ancien parloir 1 pour y « glisser » les 3 poutres qui viennent renforcer le plancher coté Tour, c’est à dire dans l’oratoire, le parloir 2 et ce qui deviendra la bibliothèque.  Coté cour, l’opération n’est pas moins spectaculaire comme en témoigne cette photo du réfectoire

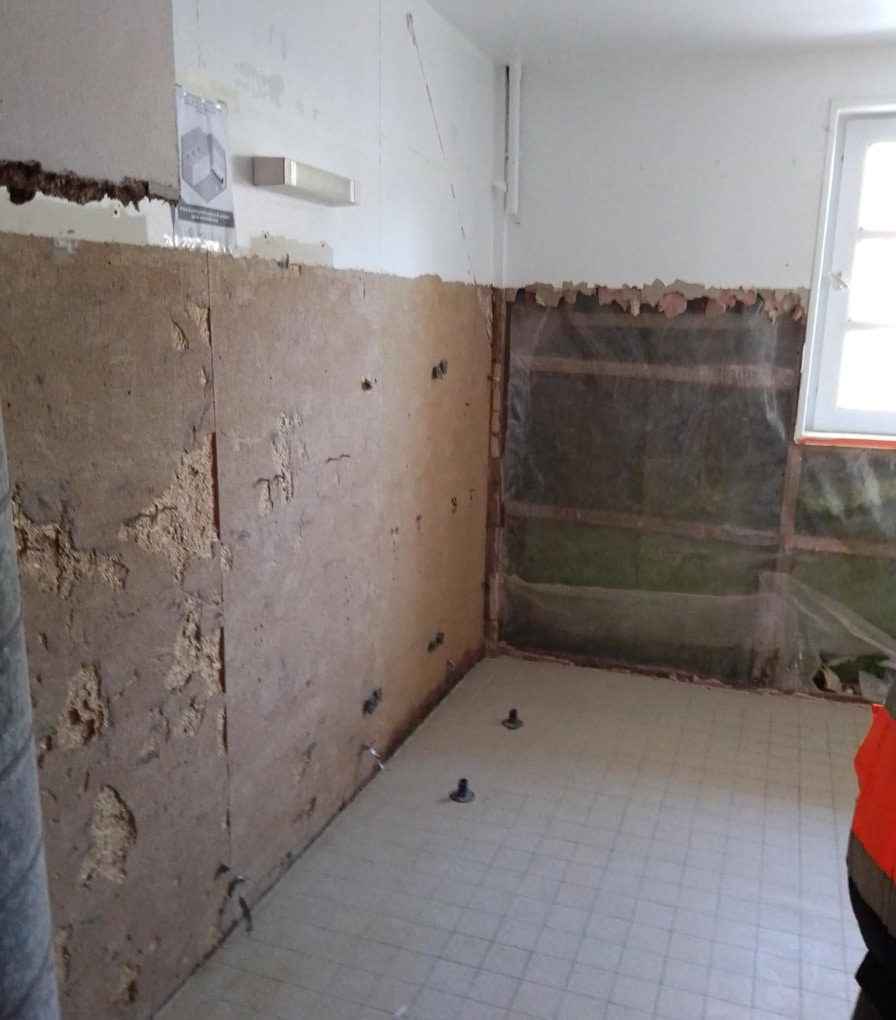

15 février 2023 : Le chantier de désamiantage terminé fin janvier, pendant 10 jours les marteaux piqueurs ont continué à résonner pour percer des portes et des tranchées.  En même temps, le faux plafond du rez de chaussée est déposé laissant apparaitre quelques mauvaises surprises : le plancher bois du 1 étage est trop faible et devra être renforcé.  De plus, la mise au norme incendie implique de reconstruire un contre plancher anti feu sur tout le plafond du rez de chaussée.  Installer ce contre-plancher va nécessiter de démonter tous les réseaux eau, électricité et ventilation et de les refaire à neuf.  Tout cela représente un budget supplémentaire important qu’il va falloir financer

15 janvier 2023 : Le chantier de désamiantage est en cours. La « MDH » résonne du bruit des marteaux,

Le couloir de l’étage, « emballé »

piqueurs ou non, dû au démontage des toilettes de l’étage.  La maison est « emballée » et, à l’intérieur, ressemble à un emballage de Christo.  C’est une ambiance très particulière.  Fin du désamiantage dans une semaine.

27 et 28 décembre 2022 : Ça y est, après des années d’études et atermoiements divers, nous voici enfin dans l’action : débarquement d’une dizaine d’oblats et bénévoles amis de l’abbaye pour un grand « vidage » de la « MDH ».  En deux demi journées c’est chose faite (voir photos) et nous concluons l’opération par un sympathique buffet a St Anselme avec les bénévoles présents.

5 novembre : Déjà, certains travaux ont pu être entrepris : remplacement de la citerne gaz « aérienne » par une enterrée et changement de la chaudière : c’est la fin des grondements caractéristiques de la vieille chaudière fuel pendant les repas au réfectoire. Début novembre, les grandes portes fenêtres de la grande salle, l’entrée et le bureau sont complètement redressées et réparées : fin des courants d’air avec des portes affaissées qui baillaient aux corneilles.

20 octobre : L’ensemble des marchés ont été signés et le planning est mis au point : la « MDH » fermera le 27 décembre.

30 juin 2022 : Chantier de rénovation de la toiture et de changement des poutres de rive, mandaté par l’UDAP (Unité Départementale de l’Architecture et du Patrimoine) de l’Eure, responsable du domaine du Bec pour le compte de l’État.
